在当前造作业面对人力成本高企、纯熟技工稀缺、质量不变性要求日益严苛的挑战下,出产技术的改革与优化已成为企业降本增效、提升主题竞争力的关键蹊径。2024年太和南源在出产中尝试利用模板,例如:0157款模板工序10路;1743款模板工序14路;6185款模板工序7路;5808款模板工序6路。在模板的索求使用过程中,重要有以下几方面:
一、双层模板
此模板合用于单一两个工序。
工序:折间袋贴于袋布间1/16”线+走粘袋布四边线。
改善前:工序等级C级工时98.36秒/件。

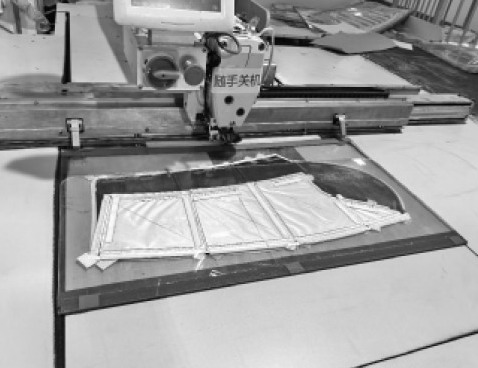

改善后:用模板4个,如下图1,工序等级D级工时36.5秒/件。
改善前后对比:效能提升62.8%。

二、三层模板
中央夹层三路工序。1.运袖口耳,落袖扣衬+车摩丝贴+运袖扣+激光切子口。
改善前分两路工序:1、平车摩丝贴,工序等级D级工时36秒/件;2、手推幼模板运袖扣耳,工序等级D级工时75.4秒/件。

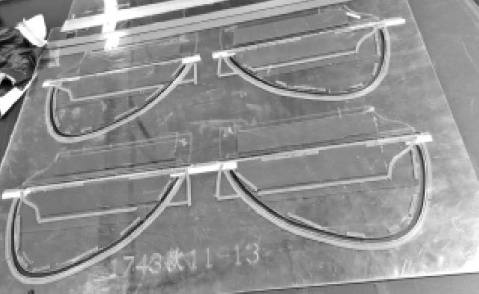

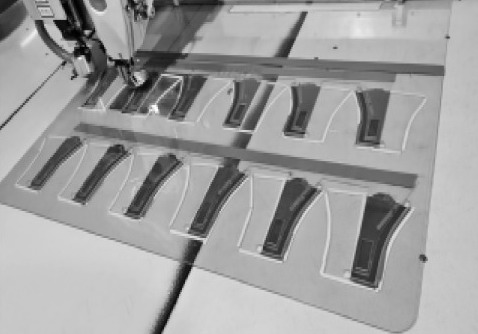

改善后:用大模板一板6件如下图2,工序等级D级工时26.7秒/件。
改善前后对比,效能提升64.5%。

三、四层模板
用于绗大、幼袖线+合袖侧。
改善前:模板绗线再用平车合袖侧,平车合袖侧80.6秒/件,对绗线不好对齐。
改善后:模板绗完线直接合袖侧骨21.51秒/件,且没有了绗线不合齐的后顾之忧。工序等级D级,效能提升73.3%。

四、五层模板
合用于中央夹层多工序:上前中拉链(衫身容布)+落内襟+落拉链贴+走粘衫脚内贴高虚线+运前幅衫脚内状态(弧形)+落袋布、袋盖激光开袋+激光切前钟注切衫脚内贴子口,共224秒/件。
改善前拆分为5路工序:
1.上前中拉链及落内襟(分两次上),等级A级功夫363.83秒/件;
2.拉链落于拉链贴上,等级C级42.86秒/件;
3.落样走粘衫脚内贴四边线,等级D级44.6秒/件;
4.落样运前幅衫脚内贴状态(弧形)及建圆位止口,等级C级86秒/件;
5.落样做前幅开袋位记号,落前幅袋盖袋布车袋口状态及剪,等级A级256.55秒/件;改善前共793.84秒/件。
改善后:模板等级D级,只必要224秒/件,改善前后对比效能提升72%。

此表改善前5路工序至少5幼我,其中两路工序等级A级,必要A级工人操作,改善后用模板等级D级,且新员工也能够操作。
从太和南源公司2024年的模板改善实际中,我们能够明显地看见,模板使用改善的价值远不止于效能的急剧跃升和质量的精准保险,更沉要的是,它可能将复杂的、高难度的A/B级工序分化、简化并通过模板实现尺度化操作,显著降低了对操作人员技术等级的要求;它能有效缓解造作业企业“招工难、稳工难”“人员流动性大”等结构性困境,使新员工也能急剧上手产出不变品质;同时,改善的索求利用,还为企业应对幼批量、快反映的市场需要提供了更矫捷、更靠得住的技术支持。
